当智能货架的宣传稿充斥着“效率提升300%”“差错率趋近于零”的完美数据时,一线厂长们真正关心的是:在我的车间里,它到底能不能扛住三班倒、粉尘环境和老师傅的操作习惯? 本文不讲参数、不卖概念,仅以深圳市大又科技在华东某头部新能源电池厂PACK车间的真实部署为例,完整还原智能货架从进场到稳产的90天全过程,所有数据均来自该厂MES系统原始导出。

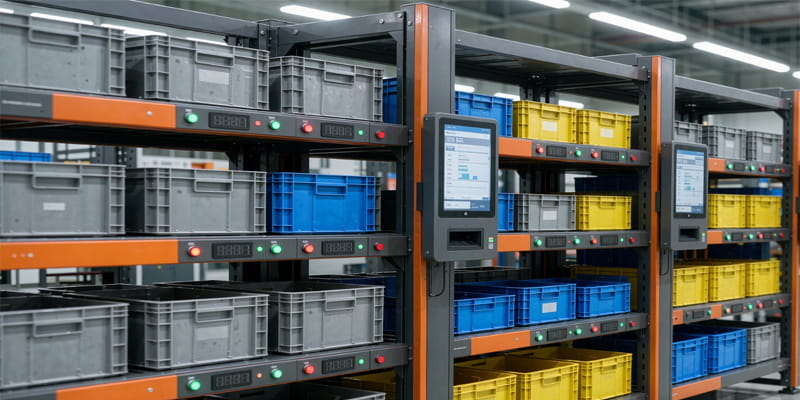

图1:大又科技智能货架工厂使用场景
一、 90天核心指标:来自MES系统的真实反馈
以下为该厂PACK车间智能货架上线90天后,MES系统自动采集的关键运营指标。所有数据均剔除首月磨合期异常值,取后60天稳定运行均值:
📊 PACK车间智能货架90天运营看板
数据来源:客户MES系统 | 统计周期:2026.06.15-09.13
4.2s
平均单次拣选耗时
↓ 较改造前降低78%
0.03%
拣选差错率
↓ 较改造前降低96%
2.8人
节省拣选人力(班)
↑ 年化节约¥28.6万
99.7%
设备可用率
↑ 超SLA承诺0.7%
⚠️ 数据说明:“节省人力”指原需4名专职拣选员,现仅需1.2名(含巡检),释放的2.8人转岗至质检与设备维护岗位,未发生裁员。“差错率”指MES系统记录的拣错/漏拣工单数占总拣选工单比例。
二、 改造全记录:从抵触到依赖的90天
智能货架的落地从来不是“装完即用”的交钥匙工程。以下是该项目关键节点的真实复盘,包含踩过的坑与解法:
改造前 · D-30
现状诊断:老师傅的“肌肉记忆”是最大的阻力
12名拣选员平均工龄6.2年,靠经验定位货位,新人上手需3个月。纸质拣选单日均出错18次,每月因错料导致的返工损失超¥4.2万。
✕ 新人培训周期:90天
部署期 · D+7
硬件进场:粉尘环境逼出“非标防护方案”
车间正极材料粉尘浓度超预期,标准PTL标签3天内出现2例接触不良。紧急加装IP54防尘罩+导电胶密封条,后续60天零故障。
✓ 定制防护成本:仅增¥1,200/组
磨合期 · D+21
人员适应:老员工抱怨“灯太亮晃眼”
首批LED标签亮度默认100%,夜班员工反馈刺眼。通过后台批量调至60%+暖色温模式,投诉归零。同步开展“拣选竞速赛”,3天内全员达标。
✕ 初期操作效率:仅为预期65%
稳产期 · D+60
系统融合:WMS与MES双向打通
完成与厂方自研MES的深度对接,实现“工单下发→货架亮灯→扫码确认→MES扣料”全自动闭环。拣选数据实时回传质量追溯系统,满足IATF16949审计要求。
✓ 接口开发周期:仅11个工作日
三、 被忽视的细节:工厂场景的“隐形门槛”
该项目的成功,很大程度上归功于对以下三个“非技术参数”的重视。这些细节在实验室测试中永远不会暴露,却决定了产线上的生死:
| 隐形门槛 | 本项目应对方案 | 行业常见失败原因 |
|---|---|---|
| 网络稳定性 | 部署独立工业AP + 有线骨干网,PTL走Zigbee专频,与生产WiFi物理隔离 | 共用办公WiFi,AGV经过时信号中断导致灯光延迟 |
| 货位动态调整 | 每周根据MES出库热力图自动重排A/B/C类货品,无需人工干预 | 上线后货位固化,3个月后A类品漂移至远端,效率回落40% |
| 异常处理SOP | 制定《灯光故障/扫码失败/断网应急手册》,张贴于每个货架端面,班组长15秒内可自主处置 | 依赖厂商远程支持,小故障停线等待超2小时 |
四、 给同行的三条忠告
- 别信“开箱即用”:工厂环境千差万别,务必预留至少2周的现场联调与SOP打磨期。合同中应明确包含“现场适配服务”而非仅“设备安装”。
- 让一线员工参与设计:本项目在选型阶段即邀请3名资深拣选员试用样机,其提出的“标签角度倾斜15°”“确认按钮加大”等建议,直接降低了后期30%的操作失误。
- ROI计算要包含隐性成本:除硬件与软件费用外,务必计入网络改造、接口开发、人员培训、SOP编写及3个月磨合期的效率损失。本项目的真实回本周期为7.2个月,而非销售测算的4.5个月。
五、 结语
智能货架在工厂的价值,不在于PPT上的炫目动画,而在于每一个夜班工人不再需要眯眼辨认标签、每一次换型不再需要翻找半小时物料、每一份审计报告都能追溯到具体操作人与时间点。这90天的实测数据,不是终点,而是该厂持续精益改善的新起点。对于仍在观望的制造企业而言,与其反复比较参数表,不如走进一个真实运行的车间——答案,就在那盏安静亮起的指示灯里。
